Линия электропередачи высокого напряжения Исакча – Вулканешты – Кишинёв готова на 90%, сообщил министр энергетики Дорин Жунгиету.
«До начала дождей строительные работы были выполнены на 90%. Уже установлено около 128 километров проводов, завершено возведение всех 507 фундаментов под опоры. Осталось собрать и поднять менее 40 опор», — рассказал министр в эфире телеканала TVR Moldova.

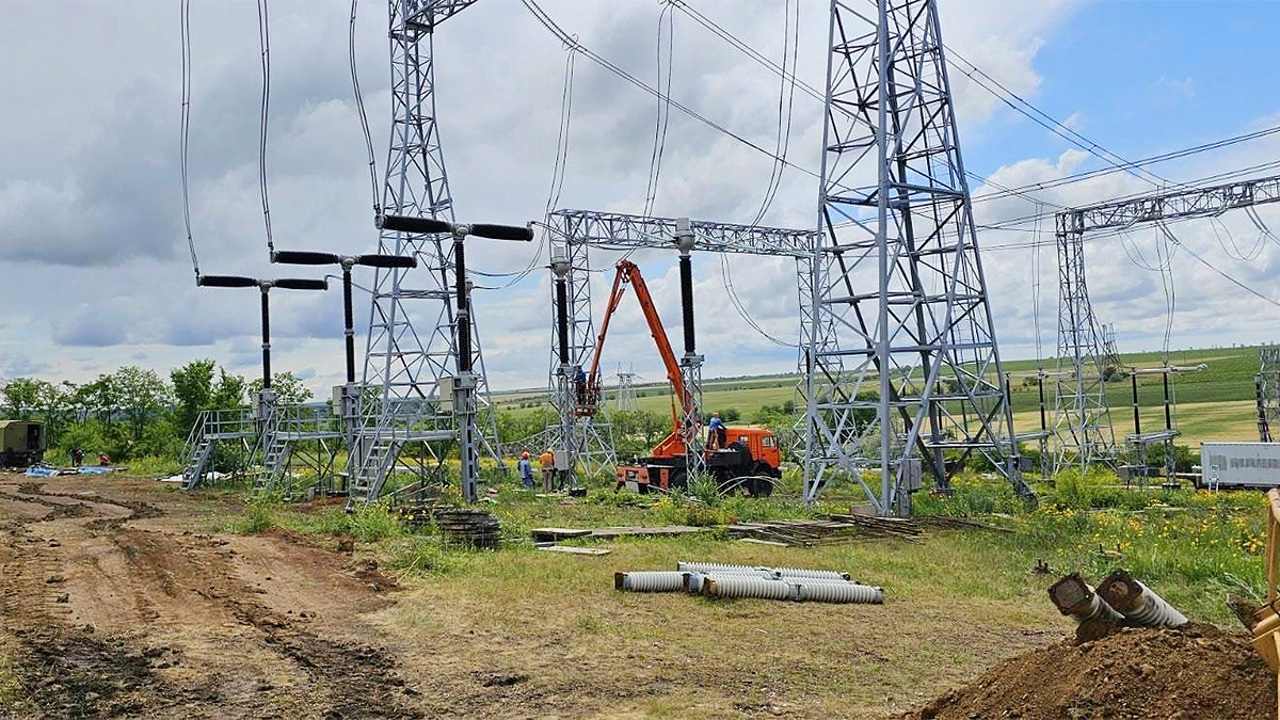

На подстанции в Кишинёве собирают четыре трансформатора и устанавливают сопутствующее оборудование. В Вулканештах уже смонтированы основные металлические конструкции — монтаж оборудования начнётся, как только позволят погодные условия.
Министр подчеркнул стратегическую важность линии для энергетической безопасности Молдовы.
«После завершения строительства линия позволит нам обеспечить более 50% необходимой энергии, которую мы импортируем, полностью устранив уязвимость прежнего маршрута, проходившего через приднестровский регион. Мы сможем напрямую импортировать энергию из Румынии и не зависеть от Тирасполя», — отметил Дорин Жунгиету.
Кроме того, новая линия создаёт возможность транзита и экспорта электроэнергии в Румынию и Украину, превращая Республику Молдову в регионального игрока на энергетическом рынке.
«Практически мы превращаемся из государства, зависимого от энергии России, в регионального игрока, способного экспортировать электроэнергию и способствовать энергетической безопасности всего региона», — добавил Жунгиету.
Министр также отметил, что ведётся работа по привлечению инвестиций в системы хранения энергии. Это дополнительно усилит энергетическую безопасность страны.
В Молдове реализуются три крупных проекта по модернизации электросетей. Недавно правительство США объявило о выделении 130 миллионов долларов на строительство линии Страшены–Гутинаш после приостановки финансирования агентством USAID в феврале, строится ЛЭП Вулканешты-Кишинев, а летом был объявлен тендер на строительство высоковольтной линии электропередачи Бельцы — Сучава.
