(ВИДЕО) Ход строительных работ на Кишинёвской и Вулканештинской электростанциях: основное оборудование доставлено и установлено

Строительные работы на Кишинёвской и Вулканештинской электростанциях  продвигаются, основное оборудование уже доставлено и установлено. Ход работ был представлен сегодня Органом по внедрению проектов в энергетике (UCIPE), передаёт МОЛДПРЕС.

Обе электростанции являются частью стратегического проекта по строительству воздушной линии электропередачи 400 кВ Вулканешты–Кишинёв.

Как сообщили в UCIPE, на электрической подстанции Кишинэу продолжаются работы по натяжению проводов на стороне 330 кВ, а также выполняются подготовительные мероприятия для сборки контейнера, предназначенного для оборудования релейной защиты. После этого будут установлены шкафы защиты, которые уже собраны.

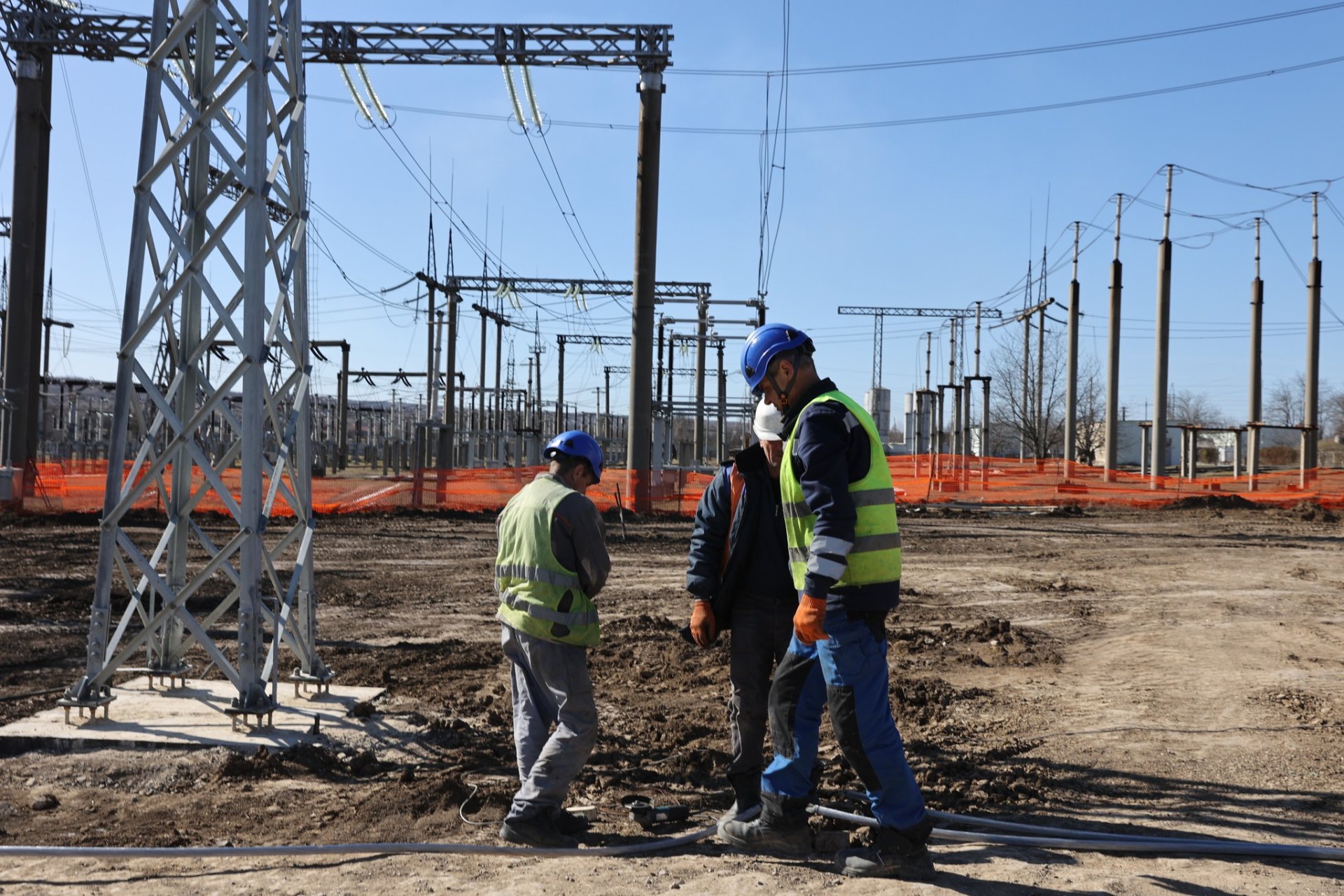

В то же время на Вулканештской  электростанции основные работы  выполнены, бригады трудились на месте и в неблагоприятных погодных условиях. Уже установлены разъединители и выключатели, а измерительные трансформаторы находятся в процессе поставки и будут смонтированы в ближайшее время. Параллельно ведутся работы по натяжению шинных проводов.

Министр энергетики Дорин Жунгиету на этой неделе побывал на Кишинёвской электростанции и призвал ускорить работы, чтобы ввести в эксплуатацию линию электропередачи Вулканешты – Кишинёв до мая текущего года.

ВИДЕО // Министр Дорин Жунгиету призывает ускорить работы на Кишинёвской электростанции для устранения задержек и ввода в эксплуатацию линии Вулканешты – Кишинёв

Строительные работы на ВЛ Вулканешты–Кишинёв, получившей неофициальное название «Линия энергетической независимости», были завершены в ноябре 2025 года, а в январе текущего года на линии были проведены испытания в сложных метеорологических условиях.

Фактическое строительство линии началось в апреле 2024 года, работы являются частью Проекта по развитию электроэнергетической системы, финансируемого Группой Всемирного банка. Общая стоимость проекта составляет 61 миллион евро, из которых около 27 миллионов евро выделены на строительство линии.

Общая протяжённость линии составляет 157 км, она проходит через 35 населённых пунктов в восьми районах, соединяя электрическую подстанцию Вулканешт  400 кВ с электрической подстанцией Кишинёва 330 кВ. Линия сможет передавать до 630 МВА мощности, что эквивалентно более чем 50% необходимого стране потребления в пиковые периоды.

Строительство линии электропередачи Вулканешты–Кишинёв является проектом стратегической важности для энергетической безопасности нашей страны. Новая линия позволит транспортировать электроэнергию из Румынии или других европейских рынков в Кишинёв в обход Молдавской ГРЭС, расположенной в Приднестровском регионе.

Больше новостей

Национальная программа развития железнодорожной инфраструктуры на 2026-2030 годы принята правительством: Железная дорога будет модернизирована, а пассажирские перевозки расширены

Поездки на поезде станут более доступными, а больше населенных пунктов получат возможность железнодорожного сообщения с Кишиневом. Правительство утвердило Национальную программу развития железнодорожной инфраструктуры на 2026–2030

Read more >

Директор кишиневской фирмы попался на мошенничестве с землей

Директор кишиневской компании стал фигурантом уголовного дела о мошенничестве и отмывании денег в особо крупных размерах. По данным следствия, подозреваемый выдавал себя за уполномоченного администратора

Read more >
